新闻资讯

转场1600公里!大唐已拆除的17台风机,将在这里重新竖立!

2021-08-18 10:19:47   来源:中国能源网   浏览:121 评论(0

随着大唐新能源3月17日收到贵州省生态环境保护督察工作领导小组办公室函件后(大唐新能源将拆除贵州17台风电机组,涉及1.7亿元!严守生态红线!),大唐新能源黔南新能源有限公司迅速完成招标,委托中国水电七局完成了11台风电机组设备的保护性拆除工作(大唐拆11台风机,水电七局接单!单台拆除费用大概177万元!)。

7月30日,相关风机拆除工作全面结束。拆除后,原本安装24台风电机组的独山大风坪风电项目仅剩7台风电机组,规模缩减至14MW。这拆除下来的17台风电机组已经在独山县麻万镇南方科技园存放数日,将何去何从?

辗转千里,风机运往三晋大地

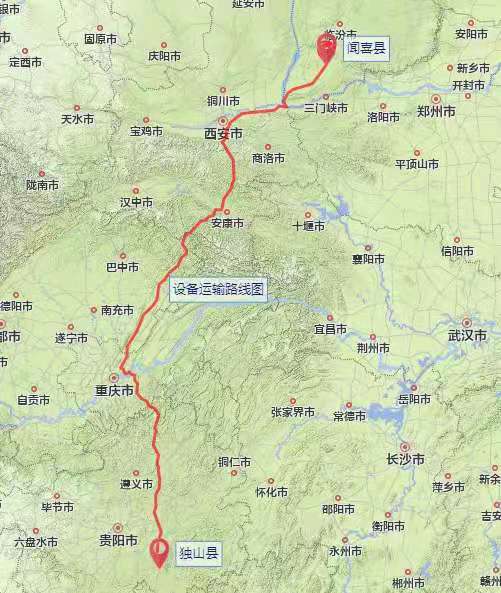

国际能源网/风电头条(微信号:wind-2005s)获悉,8月16日,大唐新能源的一则公告透漏了这17台风电机组的下一步安排:转场1600公里,从云贵高原运往三晋大地,最终将抵达山西运城市闻喜县大唐后宫茨庙风电场,在该风电场重新竖立。

据了解,这批风电机组由14台W2000-111上海电气风电机组和3台W2000-99上海电气风电机组组成,包括17座机舱、17座轮毂、51支叶片、17座塔底控制柜、17座变频柜及水冷风扇、17座塔底小型变压器等设备,设备总重量约2295.84吨。该项目将在180天完成全部设备运输。

对于这批风机的安置,大唐新能源曾表示将“对迁建风机机位重新选址”,原本坊间认为将在大风坪风电项目附近选择合适机位进行重建,最大程度降低风机拆除重建的成本,而此次选择将风机从贵州运至山西也将产生大量运输费用。

众所周知,风电机组的运输对道路的路基宽度、路面质量、护栏位置等要素有很高的要求,设备运输过程中需要协调当地交管部门进行引导,而设备运输之后的道路绿化恢复、道路养护也会产生不小的费用。选择不辞千里将这17台风电机组从独山运输至闻喜,大唐新能源也有自己的原因。

华创风机质量缺陷使大唐下定决心

据记者了解,大唐闻喜后宫茨庙风电场安装风机为50台华创风能CCWE-2000/103.D型机组,该风电场已于2018年8月风开始并网,然而风力发电机组设备质量严重不合格,至今未通过240预验收质量标准,严重影响项目发电效益。

资料显示,针对该项目风机产生的问题,该项目开发子公司大唐闻喜清洁能源有限公司曾先后聘请湘潭电机股份有限公司、恒丰赛特实业上海有限公司、东方电气风电有限公司等多家业内专业机构对该批次风机进行现场勘测分析,所有专业机构现场勘测分析后一致认定:华创风能所供货物存在设计、制造的严重缺陷,简单的维修更换部件无法根本改变产品性能。

根据《大唐闻喜后宫风电场华创CCWE-2000-103.D型风力发电机组符合性评估报告》,华创风能为大唐闻喜提供的该批次风机存在较多的设计与生产制造缺陷,并且机组实际部件配置与设计认证证书存在较大差异,同时由于变桨系统后续维护缺乏备件供应需要重新选型,以上均需要依据机组设计资料进行系统性的整改和优化。

《报告》特别强调:如果整机制造商沈阳华创风能有限公司无法提供相关机组设计资料和系统全面的整改,以及机组后期的运维工作,建议进行机组重新选型更换,以保证后续机组的连续稳定运行。

在要求华创风能对该项目风机进行修复迟迟得不到正面回应的情况下,大唐闻喜选择和华创风能对簿公堂。

2021年4月24日,太原市中级人民法院公布大唐闻喜清洁能源有限公司与沈阳华创风能有限公司买卖合同纠纷一审民事判决书,大唐闻喜清洁能源有限公司状告沈阳华创风能有限公司迟延交货,已交付50台风力发电机组设备质量严重不合格,经多次维修调试,仍故障频繁不能正常发电,至今达不到试运营的验收标准。大唐闻喜清洁能源有限公司向法院提出诉讼请求:请求判决华创风能更换不符合合同质量标准的50台单机容量2.0MW的风力发电机组及设备。

不过,由于法院认为,大唐闻喜清洁能源有限公司的现有证据,不能证明设备存在的质量问题,已经达到了需更换的程度的事实。最终法院一审判决驳回了原告大唐闻喜清洁能源有限公司的诉讼请求。

在向华创风能申请维修和更换服务无果,且法院判决大唐闻喜败诉后,大唐新能源选择将此次拆除的17台风电机组重新竖立于后宫茨庙风电场。此次转运将在最大程度上同时降低了两个项目的经济损失,一举两得实现这17台风机的最大化利用。

责任编辑: 李颖

文章关键词: 大唐闻喜 台风 风机
返回顶部 关闭
