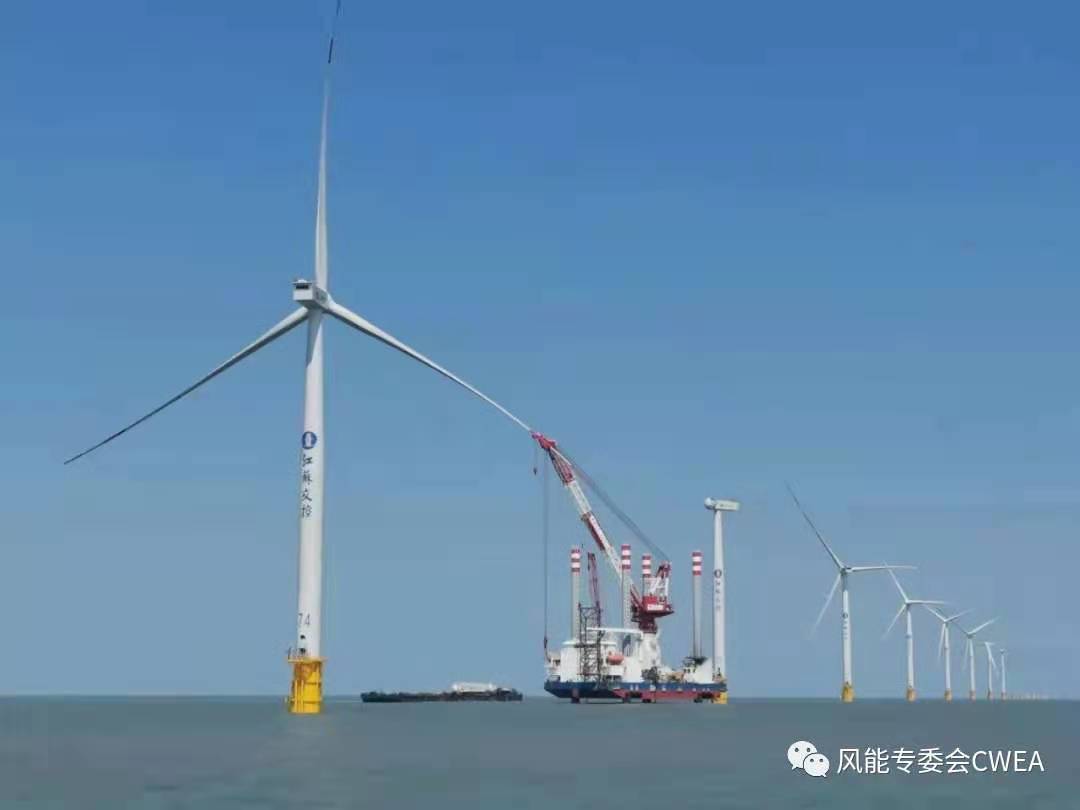

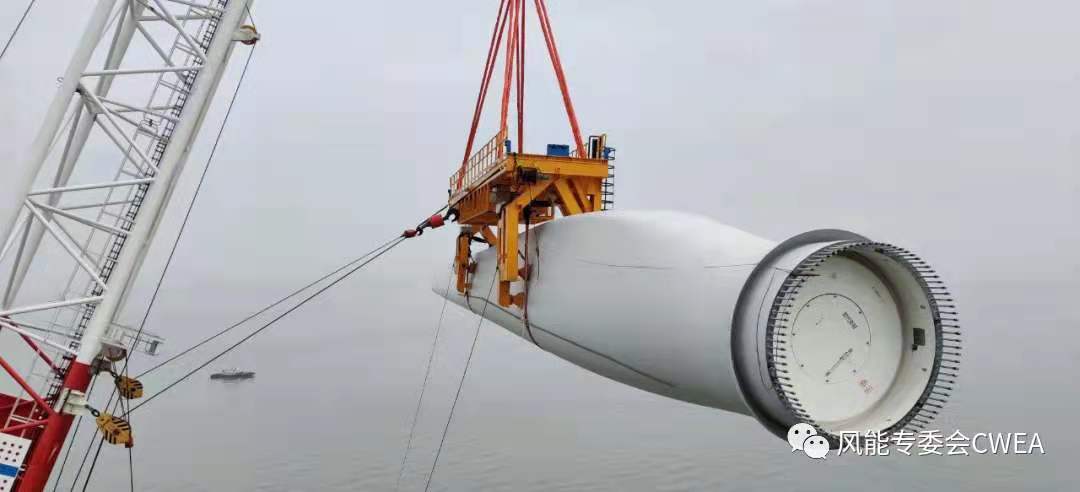

近日,电气风电如东H5#海上风电场项目75台风力发电机组全部吊装成功。该项目是中国目前已建成的离岸距离最远的海上风电场项目之一,也是电气风电“十四五”期间实践国家碳达峰目标的重点工程、远海风电场的代表性项目。
据悉,该项目投产后,年可生产清洁电量9.4亿度,节约标准煤28.7万吨、减排二氧化碳78.3万吨,将大力促进如东地方经济绿色发展,拉动地区经济转型升级,同时推动中国海上新能源产业进一步发展,为“双碳”目标的实现贡献电气风电力量。
电气风电如东H5#海上风电场项目位于电气风电如东规划区域的中部、河豚沙东北侧,风电场形状呈矩形。场区中心离岸距离约48千米,场区水深在10—18米之间,涉海面积达48平方公里,总装机容量300兆瓦,总投资约55亿元。项目包括75台电气风电4.0-146海上风力发电机组、一个220kV海上升压站及一个陆上集控中心。
该项目安装的4.0-146机组是电气风电针对中低风速海域定制化开发的一款拳头产品,基于G4平台成熟技术开发打造,在传承G4产品平台优秀基因的同时又进行了设计优化,走更成熟的技术路线、更可靠、更经济、更安全、收益最大化,截至目前是整个中国海上风电装机量最大的一款机组。
电气风电H5#项目开工以来,得到如东地方政府及相关海事部门的大力支持。项目于2020年6月5日完成首台风机吊装,2020年12月19日完成首台机组并网发电,2021年7月15日首批次14台机组顺利通过240小时试运行考核,也是电气风电4.0-146机型首个批量通过试运行的项目。在14个多月的施工期间里,电气风电克服了“海上抢装潮”、新冠肺炎疫情等客观因素,以及海况多变、施工环境复杂、有效作业时间短等不利条件。项目团队灵活应变,做到时间利用最优化;抢抓海上作业窗口期,专业技术过硬、精准施工;工作态度严谨、严格把控安装质量;确保各个环节供货正常,与施工方、EPC方、业主方积极配合,高效、有序、圆满完成了全部机组的吊装工作,得到了业主的高度肯定。项目整体进度领先于省内同批次核准的其他海上风电项目。
全部风机的吊装成功,为电气风电H5#项目于今年全容量并网发电奠定了良好的基础,标志着电气风电与业主方苏交控集团的战略合作迈上了新台阶,更表明了电气风电挺近深远海、获取深蓝风资源的海上战略方向,以及作为中国海上风电龙头企业的发展决心与强大能力。
责任编辑: 李颖
